Lào Cai hoàn thành dựng cột tại 17 vị trí dự án 500 kV

11:58 27-05-2025 | :36

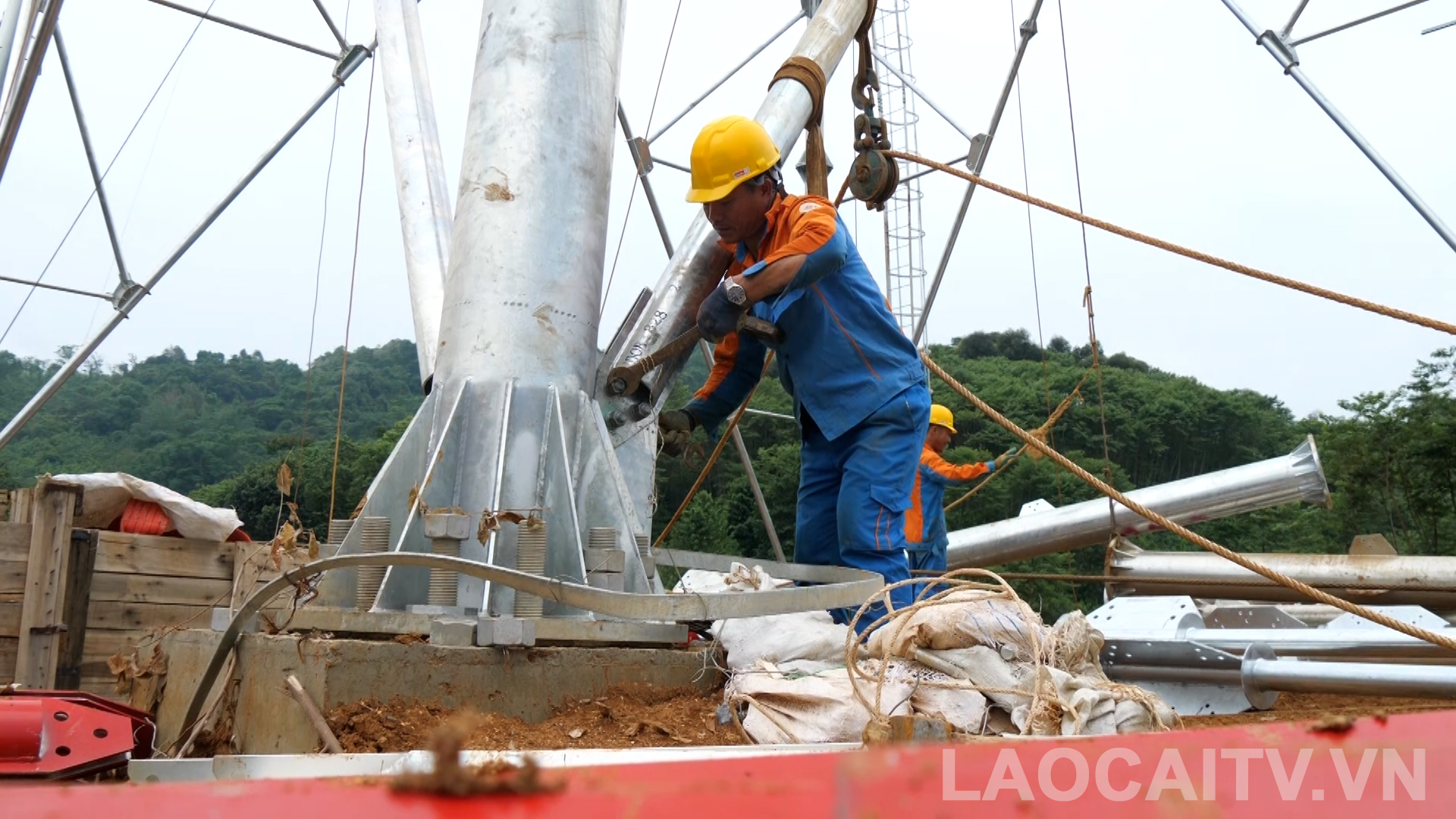

Laocaitv.vn - Tính đến nay, các đơn vị thi công đã hoàn thành việc lắp đặt, dựng cột tại 17 vị trí; đổ bê tông móng cột tại 73/100 vị trí thuộc dự án đường dây 500 kV Lào Cai - Vĩnh Yên, đoạn qua tỉnh Lào Cai.

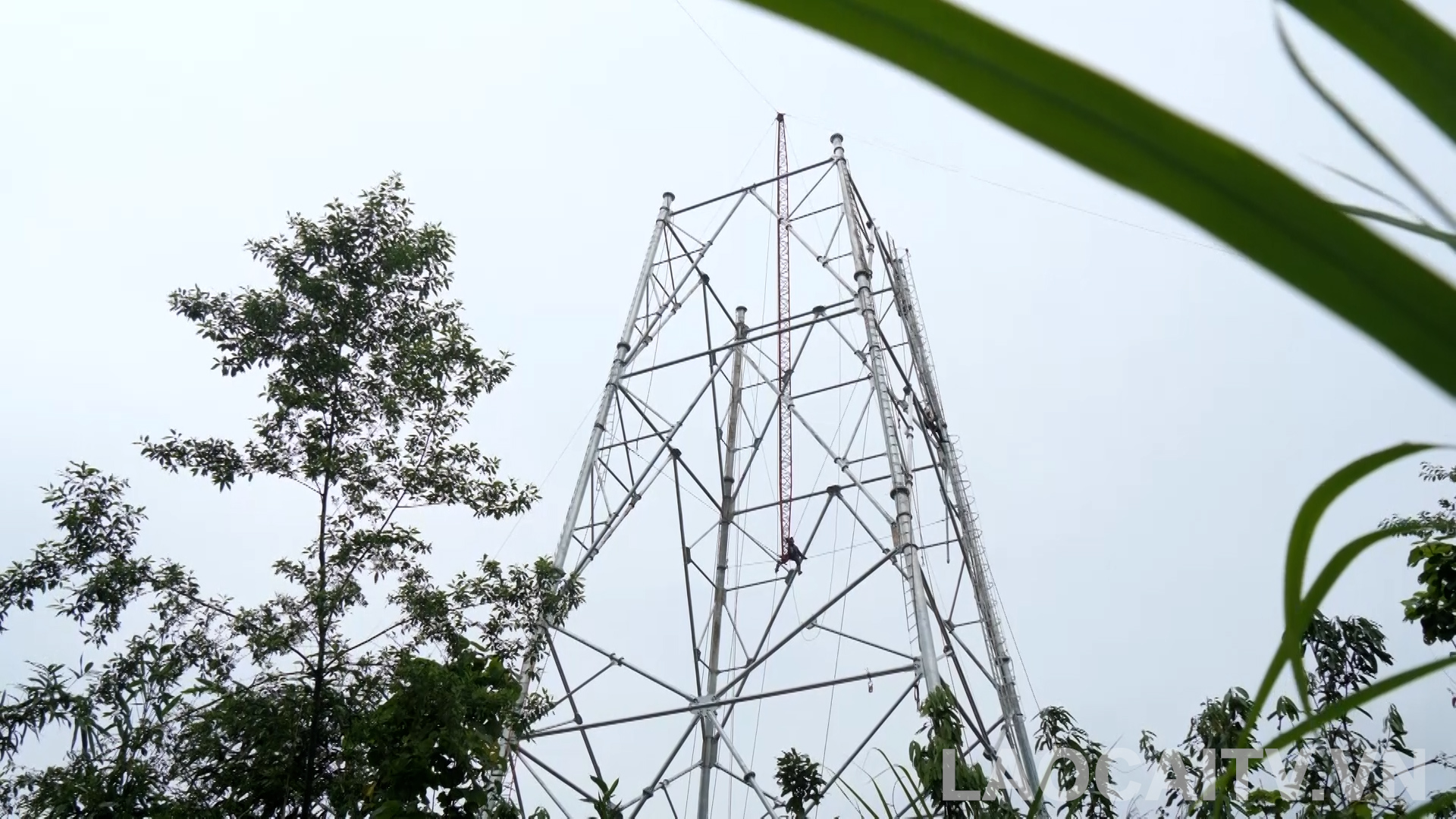

Các đơn vị đang phấn đấu trong tháng 7 sẽ dựng xong 100 vị trí cột điện trên địa phận tỉnh Lào Cai.

Mỗi vị trí thi công dựng cột sẽ kéo dài nửa tháng, gồm 1 tổ đội thi công từ 15 - 20 người. Trước đó, Lào Cai là địa phương đầu tiên hoàn thành công tác giải phóng mặt bằng ở 100 vị trí cột và gần 50 km đường hành lang tuyến. Sự vào cuộc quyết liệt của tỉnh, sự đồng thuận của người dân và tinh thần khẩn trương từ đơn vị thi công đang giúp việc thi công công trình đảm bảo tiến độ. Lào Cai hiện là địa phương có tiến độ thi công nhanh nhất trong 4 tỉnh thuộc dự án đường dây 500 kV Lào Cai - Vĩnh Yên đi qua.

Các đơn vị đang phấn đấu trong tháng 7 sẽ dựng xong 100 vị trí cột điện trên địa phận tỉnh. Tháng 8, sẽ tiến hành kéo dây điện và chủ đầu tư cam kết dự án sẽ hoàn thành trước ngày 2/9/2025.

Trung Kiên - Xuân Anh


Bình luận

Tối thiểu 10 chữ Tiếng việt có dấu Không chứa liên kết
